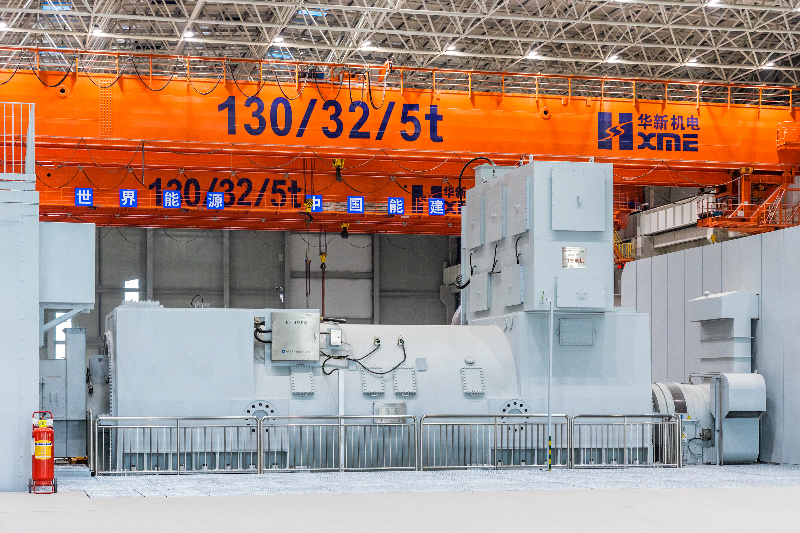

  5月20日下午,广东粤电滨海湾能源有限公司(下称“滨海湾能源公司”)的智慧集控室内掌声雷动,沙角电厂替代电源——东莞宁洲厂址替代电源项目(下称“宁洲项目”)首台燃气机组顺利完成连续168小时满负荷试运行的各项指标检验,正式移交投产,进入商业运行阶段。


  与此同时,宁洲项目2号、3号机组也在加紧推进建设和调试工作,计划在今年内投产。

  宁洲项目全面投产后,将“接力”沙角电厂成为东莞乃至大湾区的能源新支撑,以“能源保供+绿色低碳”为滨海湾新区及周边区域的高质量发展注入澎湃动能,也为广东省能源结构升级转型、国家“双碳”战略目标的实现贡献力量。




每年发电约124亿度

  减少二氧化碳排放730万吨

  上世纪90年代末,由沙角A、B、C电厂组成的沙角电厂群成为全国最大的火力发电基地。在国家能源升级转型、地方规划布局调整等背景下,沙角A、B电厂已按省政府要求运行三十年到期关停退役。宁洲项目作为沙角电厂的东莞替代电源而兴建,是广东省重点“煤改气”能源项目


  宁洲项目总投资59亿元,在全国范围内率先引入建设3台9HA.02型“燃气-蒸汽”联合循环热电冷联产机组,总装机容量248.4万千瓦,单机容量达到82.8万千瓦,是目前世界最先进、国内单机功率最大、效率最高的燃气轮机机组

  全面投产后,宁洲项目年发电量约124亿度、预计年供热量1757万吉焦,有效满足滨海湾新区及周边镇开发建设的电力需求和集中供热需求。在同等耗能的条件下,该项目比沙角A电厂燃煤机组多发电51亿千瓦时,相当于212万户普通家庭一年的用电量


  绿色发展是高质量发展的底色。以推进能源安全保供和清洁能源发展为目标,宁洲项目持续发力节能、减排、降碳,推动能源产业绿色转型

  项目全面投产后二氧化碳的排放量约为309克/千瓦时,较9F级燃机机组降低6.7%;每年二氧化碳排放量仅为370万吨,同等发电耗能条件下较沙角A电厂减少730万吨,相当于减少了270万辆家用小汽车每年行驶1万公里的排放量、新增植树造林近2万公顷


  此外,项目气燃机采用全新的低氮燃烧法和SCR脱硝技术,烟气排放中硫化物浓度低于0.065毫克/立方米、氮氧化物浓度低于6毫克/立方米、烟尘接近于0,远低于广东省和东莞市的排放标准,且不产生脱硫石膏等一般工业固体废物。

  同时,电厂用水全部采用宁洲污水处理厂处理后的中水,每年可节约地表水约1109万吨




合力攻坚克难

  全力打造示范气电项目

  2019年以来,滨海湾新区积极响应省、市的要求,协调推进沙角电厂10台机组按时关停退役,全力配合协调宁洲项目建设相关的土地供应、电力送出工程、天然气管道建设等一系列工作。


  滨海湾新区四级调研员钟志参加项目建设现场调研

  从2020年启动项目场地处理和设备采购,2021年9月主体建安工程开工,再到如今首台机组顺利投产,宁洲项目建设四年多以来,克服了疫情影响、天然气管道通气滞后、电力项目施工建设专业性要求高等多重挑战,在东莞市发改局、滨海湾新区和虎门镇的支持下,完成了主厂房、机岛、余热锅炉塔、电力塔基等设施建设和机组通气点火等14个里程碑节点建设


  滨海湾能源公司总经理梁培露表示,该机型的燃气机组建设在国内没有先例,团队只能“摸着石头过河”。项目从沙角A电厂挑选了一大批有经验的电力人参与宁洲项目的建设,全过程、全方位监管设备建造与项目建设,高质量推进电厂建设。

  宁洲项目首台机组顺利投产是对该型机组性能参数、设计水平、建设质量的一次全面检验,在国内具有示范效应,标志着我国在重型燃气轮机领域的装备技术、应用技术再上一个台阶


  在运维管理方面,滨海湾能源公司携手华为公司、中软公司开展燃气电厂运维关键技术攻关,打造广东省第一座气电智慧电厂,将以自动化、数字化、现代化引领高质量发电,努力建设成为国内标杆型燃机电厂

  在天然气供应方面,主要由国内三大石油公司(中石油、中石化、中海油)和国际LNG(液化天然气)资源供应商供应,能够充分保障电厂天然气的安全、稳定和可靠供应。


  “宁洲项目作为沙角电厂的东莞替代电源,倾注了沙A全体员工的心血、情怀和技术追求,承载着企业转型发展的希望,肩负着保电保民生的使命,我们一刻也不敢松懈。”梁培露表示,接下来,滨海湾能源公司将传承沙A电力人的责任感、使命感,稳步推进剩余两台机组的建设,确保年内全面投产,高标准完成省政府的要求,以全新的面貌助力书写广东能源发展的新篇章
